前言:室內設計費怎麼算,先分清楚三種費用
很多屋主第一次找室內設計公司時,最容易卡住的問題不是風格,而是費用。
「為什麼已經要付工程費,還要另外付設計費?」
「監工費是不是設計公司多收一筆?」
「設計費可以折抵工程款嗎?」
「報價單裡的工程管理費、監工費、設計費,到底差在哪?」
這些問題很正常,因為室內裝修不像買家具,一張標價牌就能看懂全部內容。室內設計費、監工費與工程費,分別代表不同階段的專業、人力與責任。如果一開始沒有拆清楚,後面很容易出現認知落差:屋主覺得已經付錢了,設計公司卻認為某些服務原本就不包含;屋主以為報價很便宜,施工後才發現很多項目要另外追加。
所以這篇文章不是單純告訴你「室內設計費一坪多少」,而是要帶你看懂:設計費、監工費、工程費各自買到什麼?哪些費用應該分開看?簽約前要怎麼確認,才不會把設計服務、工程管理與施工成本混在一起?
如果你目前還在比較「自己找工班」還是「找室內設計師」,建議也可以先看這篇延伸文章:【自己發包、統包、設計公司差在哪?費用、溝通與施工風險比較】。因為設計費、監工費與工程費的差異,會直接影響你後續要承擔多少溝通、管理與施工風險。
所以這篇文章不是單純告訴你「室內設計費一坪多少」,而是要帶你看懂:設計費、監工費、工程費各自買到什麼?哪些費用應該分開看?簽約前要怎麼確認,才不會把設計服務、工程管理與施工成本混在一起?

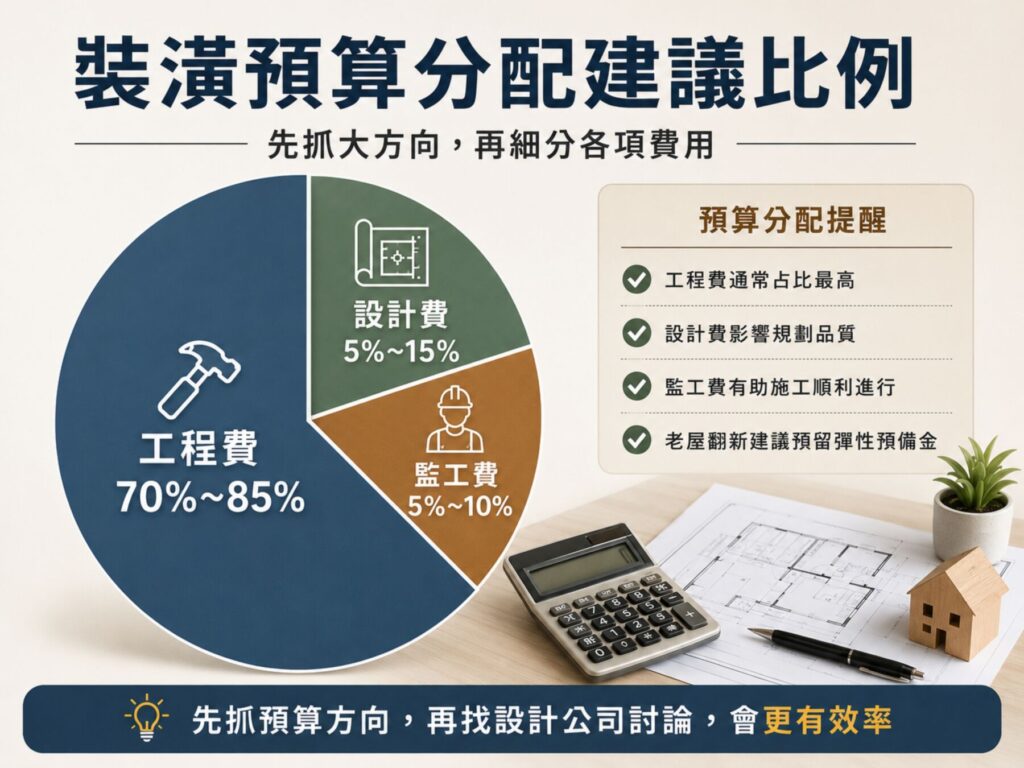

快速結論:設計費、監工費、工程費要分開看

如果你只想先抓大方向,可以先記住這三句話:
設計費,買的是施工前的空間規劃、圖面整合、材質方向、機能配置與預算判斷。它不是單純畫漂亮圖片,而是把屋主的生活需求、屋況條件與施工可行性,整理成可以被執行的設計方案。
監工費或工程管理費,買的是施工期間的現場協調、工班排程、進度追蹤、品質確認與問題回報。它不是材料費,也不是工班工資,而是讓設計內容能被正確執行的管理成本。
工程費,才是實際用在施工上的費用,包含拆除、水電、泥作、木作、油漆、系統櫃、鐵件、玻璃、廚具、衛浴、燈具、保護工程、清運與各項材料設備。
所以,室內裝修報價不能只看總價高低,而要看三件事:
- 這筆費用買到哪些服務?
- 哪些項目有包含,哪些項目不包含?
- 如果施工中發生變更,追加費用怎麼認定?
真正合理的報價,不一定是最低價,而是每一筆費用都有清楚的服務內容、責任範圍與計算邏輯。
核心概念:室內設計費不是工程費,也不是單純畫圖費
很多屋主會把室內設計費想成「畫圖費」,這是最常見的誤解。
實際上,室內設計費真正涵蓋的是裝修前期的整體規劃。設計師需要先了解屋主的家庭成員、生活習慣、收納需求、預算條件、屋況限制、風格偏好與未來使用方式,再把這些需求轉換成空間配置與施工圖面。
同樣是 25 坪空間,有些屋主只是新成屋局部裝潢,需求可能是玄關櫃、電視牆、餐邊櫃與窗簾燈具;有些屋主則是老屋翻新,需要處理格局調整、水電重拉、防水、壁癌、採光、動線與大量收納。兩者坪數相近,但設計複雜度完全不同,設計費自然不能只用坪數單純比較。
一般來說,設計費可能包含以下內容:
- 現場丈量與屋況初步確認
- 需求訪談與預算方向討論
- 平面配置規劃
- 空間動線與機能安排
- 主要風格與材質方向建議
- 3D 示意圖或空間效果溝通
- 主要立面圖與櫃體規劃
- 燈光、插座、開關與設備位置建議
- 設計施工圖說整理
- 工程估價前的設計範圍確認
但要注意,不是每一間室內設計公司的設計費都包含同樣內容。有些公司收費較低,可能只提供基本平面配置與簡單風格建議;有些公司費用較高,但會提供更完整的立面圖、施工圖、材質表、櫃體尺寸、燈光配置與工程細節。
因此,比較室內設計費時,不要只問:「你們一坪多少?」更應該問:
- 設計費包含哪些圖面?
- 是否包含 3D 示意圖?
- 是否包含完整施工圖?
- 平面、3D、立面各可以修改幾次?
- 如果後續沒有給設計公司施工,圖面是否可以使用?
- 是否包含施工期間的現場說明或工班溝通?
如果這些沒有先講清楚,後續很容易出現「屋主以為有包含,設計公司認為沒有包含」的狀況。

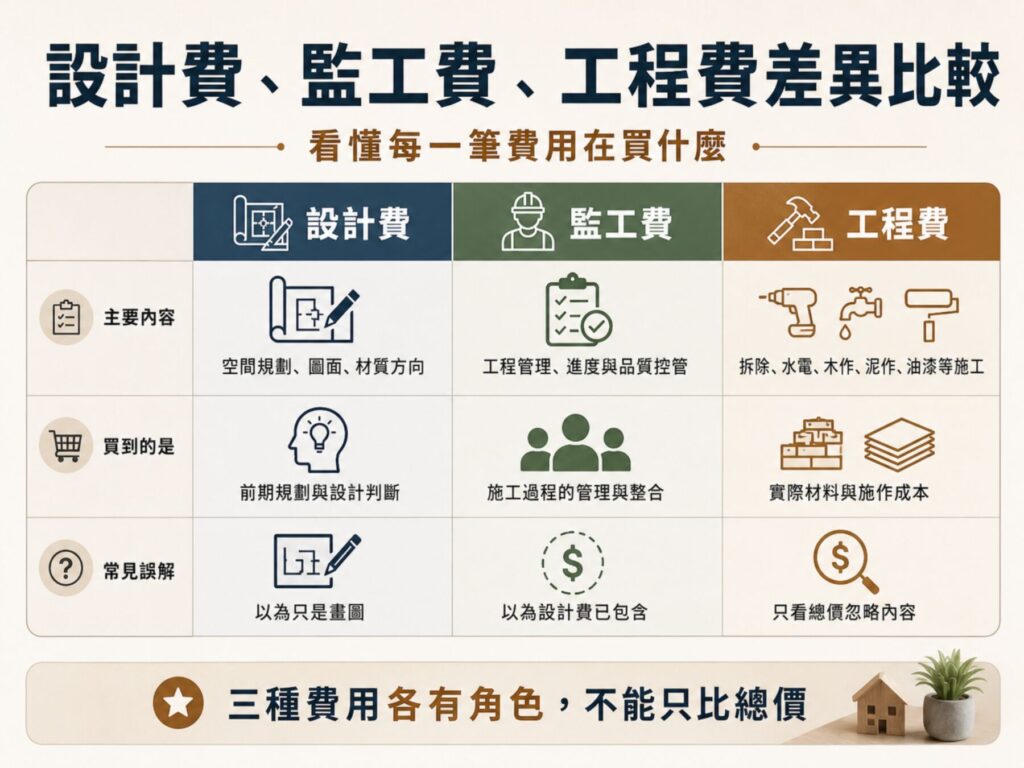

情境比較:設計費、監工費、工程費差在哪
室內裝修費用最容易混淆的地方,就是不同費用名稱都和裝潢有關,但代表的工作內容不同。以下用表格整理三者差異:
| 費用項目 | 主要內容 | 買到的是什麼 | 常見誤解 |
|---|---|---|---|
| 設計費 | 空間規劃、圖面、材質方向、設計提案 | 施工前的規劃與設計判斷 | 以為只是畫圖,不需要另外計費 |
| 監工費/工程管理費 | 工班協調、排程控管、現場確認、問題回報 | 施工過程的管理與整合 | 以為設計費已包含所有現場服務 |
| 工程費 | 材料、工資、設備、施工項目 | 實際施作與材料成本 | 以為工程費越低就越划算 |

1. 設計費:讓施工前有清楚方向
設計費的核心價值,是讓裝修在施工前就先想清楚。
好的設計規劃,不只是讓空間好看,也會處理使用順序、收納容量、生活動線、插座位置、燈光層次、櫃體尺寸、材質搭配與預算分配。這些細節如果在設計階段沒有確認,等到施工後才發現問題,修改成本通常會更高。
例如,玄關鞋櫃深度不夠、餐桌旁走道太窄、廚房電器櫃插座不足、主臥衣櫃容量低估、浴室收納沒有規劃,這些問題都不一定是施工技術不好,而是前期設計沒有想完整。
所以設計費不是多餘支出,而是降低後續錯誤成本的前期規劃費。
2. 監工費/工程管理費:讓設計內容被正確執行
很多屋主會問:「我已經付設計費了,為什麼還要付監工費?」
關鍵在於,設計和施工管理是兩種不同工作。設計階段的重點是規劃,施工階段的重點是執行。當工程開始後,現場會出現許多需要即時協調的狀況,例如原始牆面不平、水電管線位置與圖面不同、老屋拆除後發現漏水、材料尺寸需要配合現場調整、工班進場順序需要重新安排。
這些都不是單靠設計圖就能完全解決,必須有人在施工期間做整合與判斷。
監工費或工程管理費通常包含:
- 施工進度安排
- 工班進場協調
- 材料與設備進場確認
- 現場問題回報
- 設計圖與現場條件核對
- 重要工項施工前後確認
- 追加減項討論與紀錄
- 階段性驗收協助
不過,監工不等於每天全天候站在工地。實務上,多數是依照施工節點到場確認,並透過照片、訊息或會議方式回報現場狀況。屋主在簽約前,應確認到場頻率、回報方式、驗收節點與責任範圍,而不是只問「會不會每天來」。
3. 工程費:真正用在施工與材料上的費用
工程費是裝修預算中最大的一塊,也是最容易產生追加或落差的部分。
工程費會受到坪數、屋況、施工範圍、材料等級、工法複雜度與設備選擇影響。新成屋常見工程項目包含保護工程、水電調整、木作天花、系統櫃、油漆、燈具、窗簾、冷氣、廚具與衛浴設備。老屋翻新則可能多出拆除、泥作、水電重拉、防水、壁癌處理、管線更新、地坪修整與結構相關問題。
如果你拿到報價單後,發現內容有大量「一式」或項目不夠清楚,可以再看這篇:【裝潢估價前要準備什麼?屋主最容易漏掉的10個報價前資訊】。報價單不是只看總價,而是要看項目、規格、數量與責任範圍是否清楚。
實務規劃:室內設計費常見計算方式
室內設計費怎麼算?實務上常見有幾種方式,不同公司會依案件條件、服務深度與設計範圍調整。
1. 以坪數計算
以坪數計算是屋主最常聽到的方式,也最容易做初步估算。基本概念是:
設計費 = 設計單價 × 設計坪數
這種方式的優點是簡單明確,屋主比較容易理解。但缺點是坪數不一定能完全反映設計複雜度。同樣 20 坪,有些案件只是新成屋局部裝修,有些案件卻需要處理老屋格局、管線、防水、收納、採光與動線重整,兩者的設計工作量並不一樣。
所以用坪數估設計費時,要同步確認:
- 設計範圍是全室還是局部?
- 是否包含廚房、浴室、陽台?
- 是否包含水電配置建議?
- 是否提供 3D 示意圖?
- 是否提供立面圖與施工圖?
- 是否有修改次數限制?
- 是否協助整理工程估價範圍?
2. 以固定總價計算
有些設計公司會依案件條件提供固定設計總價,例如小坪數住宅、局部裝修、商業空間或特定範圍改造。
固定總價的好處是費用清楚,屋主比較容易掌握預算。但前提是設計範圍必須定義清楚。若原本只規劃客餐廳與主臥,後來又新增兒童房、更衣室、玄關櫃、書房與陽台,這就已經超出原本設計範圍,設計費是否調整,就應該回到合約內容判斷。
固定總價不是不能改,而是要先說清楚:哪些屬於原服務範圍,哪些屬於新增需求。
3. 以工程比例計算管理費
>監工費或工程管理費,有些公司會用工程金額的一定比例計算,也有些公司會用專案管理費方式報價。基本概念是:
工程管理費 = 工程金額 × 管理比例
或是:
工程管理費 = 依案件規模、工期與管理複雜度估算
這筆費用的重點不是名稱,而是服務內容。屋主應確認它是否包含工班協調、排程管理、材料確認、現場回報、階段驗收、追加減項討論與完工交付。
如果工程管理費寫得很模糊,只寫「管理費一式」,卻沒有說明管理範圍,後續就容易產生爭議。
4. 工程費依工項、數量與材料規格計算

工程費通常不是用單一公式就能完全說明,因為每個工項都有不同的計價方式。例如木作可能依尺、坪、式或項目計算;系統櫃可能依尺寸、板材、五金與櫃體結構計算;水電可能依迴路、點位、管線長度與更新範圍計算;泥作、防水、油漆也會依面積、工法與材料不同而變動。
比較完整的工程報價,至少應該讓屋主看懂:
- 施工項目是什麼?
- 施作位置在哪裡?
- 數量或面積怎麼算?
- 使用什麼材料或品牌?
- 是否包含拆除、保護與清運?
- 是否包含設備安裝或只含基本施工?
- 哪些項目可能需要現場確認後追加?
5. 設計費可以折抵工程款嗎?
這是很多屋主會問的問題。實務上,有些公司會提供「設計費部分折抵工程款」,有些公司則會把設計費與工程費完全分開。兩種方式沒有絕對對錯,重點是要寫清楚。
如果設計費可以折抵,建議確認以下事項:
- 折抵比例是多少?
- 什麼條件下可以折抵?
- 是否需要在期限內簽工程約?
- 折抵的是工程款,還是工程管理費?
- 如果最後不施工,設計圖與成果是否可以使用?
但從服務責任來看,設計費不應直接被理解成工程訂金。設計費代表的是設計服務與圖面成果,工程費代表的是施工材料、工班與現場施作。兩者可以銜接,但不應混為同一筆錢。
對屋主比較安全的做法,是把設計合約與工程合約分開理解:設計費是設計服務的費用,工程費是施工施作的費用。即使未來有折扣或優惠,也應該在合約或報價中明確寫清楚。
常見錯誤/誤判
錯誤一:只比較總價,不比較內容
有些屋主拿到兩份報價,一份比較高,一份比較低,就直覺認為低價比較划算。但室內裝修不能只看總金額,還要看項目是否完整。
較低的報價可能沒有包含冷氣、窗簾、燈具、廚具、衛浴設備、保護工程、清運費、工程管理、水電迴路調整,甚至也沒有把老屋常見的防水、管線更新與拆除後修補列進去。如果項目不完整,施工後追加起來,不一定真的比較省。
錯誤二:以為免費設計最划算
「免費設計」聽起來很吸引人,但屋主一定要確認免費的範圍。
是只提供簡單平面配置?還是有完整 3D 示意?是否包含施工圖?是否可以帶走圖面?是否必須簽工程約才提供?如果沒有講清楚,免費設計可能只是初步提案,並不等於完整設計服務。
免費不一定不好,但屋主要理解,任何專業服務都會有成本。如果設計費沒有被獨立列出,成本可能會反映在工程利潤、材料費、服務範圍或後續追加項目中。
錯誤三:以為設計費已經包含所有施工現場服務
設計費通常是針對設計階段,不一定包含施工期間的現場管理。如果屋主只簽設計約,卻希望設計師在施工期間隨時協助工班解圖、到場確認、處理施工問題,這些通常需要另外約定。
特別是屋主自行找工班施工時,更應該在設計合約中確認:設計公司是否提供施工說明?是否協助現場溝通?是否另外收施工顧問費?如果沒有事先確認,後續很容易產生責任歸屬問題。
錯誤四:把監工想成每天站在工地
監工或工程管理的重點,不是每天在工地打卡,而是在關鍵節點做正確確認。
例如拆除後、水電配管前、泥作封板前、木作收邊前、油漆前、系統櫃安裝前後,這些節點都會影響後續品質。屋主應該問的是:「哪些階段會到場?如何回報?發現問題怎麼處理?」而不是只問:「你會不會每天來?」
錯誤五:以為圖面完成,施工就一定不會出問題
設計圖可以降低錯誤,但不能消除所有現場變數。
尤其是老屋翻新,拆除前很多問題看不到,例如牆體含水、管線老化、浴室防水失效、地坪落差、排水坡度不足、結構裂縫、壁癌來源不明等。這些問題通常要等到拆除後才會更清楚。
因此,老屋翻新不建議把預算抓到剛剛好。除了工程費,也要預留一定的彈性,處理拆除後才出現的狀況。
錯誤六:沒有確認室內裝修業登記與專業人員
涉及室內裝修設計與施工時,屋主除了看作品、報價與風格,也應該確認業者是否具備相關室內裝修業登記與專業技術人員。依《建築物室內裝修管理辦法》,室內裝修業從事設計業務、施工業務或設計施工業務時,應依規定配置專任專業技術人員;未領得室內裝修業登記證者,不得執行室內裝修業務。
屋主可以透過全國建築管理資訊系統查詢室內裝修業與專業技術人員資料。這不是要把裝修變得很複雜,而是讓自己在比價之外,多一層基本保障。
屋主檢查清單
在簽設計約或工程約前,建議用以下清單逐項確認。這些問題不一定每個都要寫得很複雜,但至少要在合約、報價單或書面訊息中留下清楚紀錄。
一、設計費檢查
- 設計範圍是全室還是局部?
- 是否包含現場丈量?
- 是否包含平面配置圖?
- 是否包含 3D 示意圖?
- 是否包含立面圖與施工圖?
- 是否包含水電、燈光、插座配置建議?
- 各階段可以修改幾次?
- 超過修改次數如何計費?
- 設計圖完成後是否可以交付屋主?
- 設計費是否與工程費分開列示?
二、監工費/工程管理費檢查
- 是否有列出工程管理費或監工費?
- 管理費包含哪些服務?
- 是否包含工班排程與協調?
- 是否包含材料進場確認?
- 是否包含現場拍照回報?
- 是否有階段性驗收節點?
- 設計師或工程人員到場頻率如何安排?
- 若現場發生變更,追加費用如何確認?
- 是否有完工驗收與保固說明?
三、工程費檢查
- 報價是否逐項列出工程內容?
- 是否有大量「一式」卻沒有說明?
- 材料品牌、型號、規格是否清楚?
- 是否包含拆除與清運?
- 是否包含保護工程?
- 是否包含水電迴路與管線調整?
- 是否包含燈具、冷氣、窗簾、家具?
- 是否包含廚具與衛浴設備?
- 是否有明確付款階段?
- 追加減項如何計算?
四、合約檢查
- 設計合約與工程合約是否分開說明?
- 付款時間與交付成果是否對應清楚?
- 若只委託設計,是否排除施工管理責任?
- 若委託設計加工程,責任範圍是否明確?
- 老屋拆除後才發現的問題,是否有追加認定方式?
- 保固範圍與期限是否寫明?
- 雙方溝通與變更是否以書面確認?
這份清單看起來很多,但它能幫助屋主降低後續爭議。裝修最怕的不是簽約前問太多,而是簽約前沒有問清楚,施工後才發現雙方理解不同。
結語
室內設計費怎麼算,沒有一個所有案件都適用的標準答案。因為每個家的坪數、屋況、需求、預算、風格與施工範圍都不同。真正重要的不是找到最低價,而是看懂每一筆費用背後代表的服務與責任。
簡單來說:
- 設計費:是讓空間在施工前被清楚規劃。
- 監工費或工程管理費:是讓施工過程有人協調與把關。
- 工程費:是實際材料、工班與施工施作的成本。
如果這三者混在一起,屋主就很難判斷報價是否合理;如果這三者拆得清楚,反而能更精準比較不同設計公司的服務內容。
對準備裝修的屋主來說,最好的做法不是急著比價,而是先整理自己的坪數、屋齡、預算、生活需求與希望裝修的範圍,再請設計公司依照實際條件評估。這樣得到的報價,才會比單純問「一坪多少」更接近真實狀況。
如果你正在規劃台中新成屋裝潢、老屋翻新或局部改造,也建議先從設計範圍與預算分配開始討論。當設計費、監工費與工程費都被清楚拆開,你才有辦法知道錢花在哪裡,也更能掌握裝修過程中的每一個決定。
常見問題 FAQ|室內設計費、監工費與工程費
Q1:室內設計費一定要另外收嗎?
不一定,但建議屋主確認設計費是否被清楚列出。有些公司會單獨收設計費,有些公司會把設計服務包在工程合作裡。重點不是有沒有另外列,而是設計內容、圖面範圍、修改次數與成果使用權是否清楚。如果只說免費設計,卻沒有說明提供哪些圖面,後續容易產生落差。
Q2:設計費可以折抵工程費嗎?
有些公司可以,有些公司不行,這要看各公司的收費制度。若可以折抵,應確認折抵條件、比例與期限。建議不要把設計費直接理解成工程訂金,因為設計費本身是設計服務的費用,工程費則是施工材料與工班施作的費用,兩者責任不同。
Q3:監工費和工程管理費是一樣的嗎?
實務上常被混用,但不同公司定義可能不同。有些公司稱為監工費,有些稱為工程管理費,有些則包含在工程報價中。屋主應確認它包含哪些內容,例如排程、工班協調、現場回報、品質檢查、材料確認、驗收陪同等,而不是只看名稱。
Q4:只委託設計,不給設計公司施工,可以嗎?
可以,但要在合約中確認設計服務範圍。如果只委託設計,通常設計公司負責設計圖面與規劃建議,不一定包含後續施工監管、工班溝通、現場修改與工程責任。若屋主自行找工班施工,建議另外確認圖面說明、施工諮詢與現場協助是否需要額外計費。
Q5:為什麼老屋翻新的設計費或工程管理費可能比較高?
因為老屋翻新變數較多。除了空間設計,還要考慮拆除後屋況、水電管線、防水、壁癌、地坪落差、結構限制、排水坡度與法規問題。這些都需要更多前期判斷與現場協調,因此設計與管理工作通常比單純新成屋裝潢更複雜。
Q6:工程報價單寫「一式」可以接受嗎?
不是完全不行,但不能全部都只寫一式。如果是小項雜支,一式有時可以接受;但如果是主要工程項目,例如水電、木作、泥作、油漆、系統櫃或防水工程,只寫一式卻沒有規格、範圍、數量與材料說明,就不容易比較,也容易在施工後產生爭議。
Q7:室內設計費怎麼判斷是否合理?
可以從服務內容判斷,而不是只看金額。合理的設計費應該清楚說明設計範圍、圖面內容、修改次數、提案方式、交付成果與後續服務。如果報價很低,但沒有完整圖面、沒有施工細節、沒有明確修改規則,後續可能會用其他方式反映成本。
Q8:找室內設計公司一定比自己找工班貴嗎?
不一定。自己找工班可能少了設計與管理費,但屋主需要自行負責溝通、排程、圖面確認、材料比對、施工順序與現場問題。如果屋主本身沒有裝修經驗,時間成本與錯誤成本也要一起算進去。找設計公司不只是買施工,而是買規劃、整合與風險控制。
